이문4재정비촉진구역 현재 단계|관리처분인가 후 사업시행계획 변경, 3,488세대

kyun

Updated on:

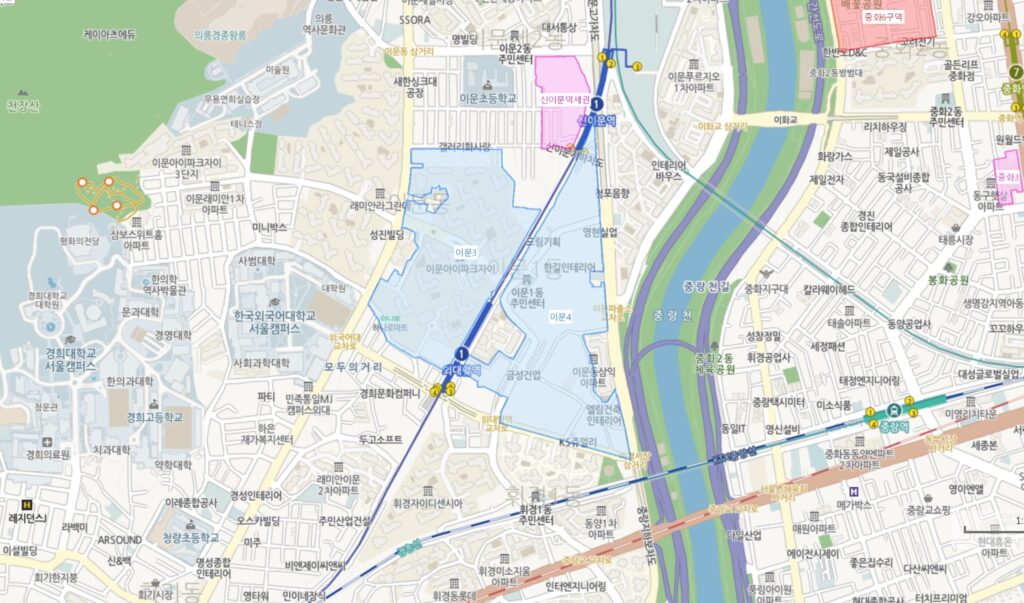

이문4

이문4재정비촉진구역은 관리처분계획인가까지 끝났기 때문에 곧바로 철거와 착공이 이어질 것으로 생각하기 쉽습니다.

그러나 이 사업지는 관리처분계획인가 이후 단지 설계와 주택 공급계획이 변경됐고, 2026년 4월에는 사업시행계획 변경인가까지 다시 받았습니다.

특히 과거 자료에 자주 등장하는 3,720세대는 최신 수치가 아닙니다. 2026년 2월 26일 서울시 고시 기준 최신 계획은 총 3,488세대입니다.

지금 매수하려는 사람은 사업 속도보다 먼저 조합원 지위 승계 가능 여부, 변경된 평형 배정, 추가분담금과 착공 전 남은 절차를 확인해야 합니다.

이문4

이문4재정비촉진구역 핵심 결론

이문4재정비촉진구역의 공식 사업 단계는 관리처분인가입니다.

다만 2024년 관리처분계획인가 이후 설계와 공급계획이 변경되면서 2026년 4월 9일 사업시행계획 변경인가를 다시 받았습니다. 현재는 변경된 계획에 따른 평형 조정, 이주·해체와 착공 준비가 함께 진행되는 단계로 보는 것이 적절합니다.

핵심 내용을 표로 정리하면 다음과 같습니다.

확인 항목2026년 7월 기준
사업 위치동대문구 이문동 86-1번지 일대
현재 공식 단계관리처분인가
관리처분계획인가2024년 4월
사업시행계획 변경인가2026년 4월 9일
최신 구역면적149,561.2㎡
최신 계획 세대수3,488세대
분양주택2,778세대
임대주택710세대
최고 높이최고 43층·140m 이하
착공공식 착공신고 확인 필요
입주공식 일정 미확정

따라서 이 사업지를 단순히 “3,720세대 대단지 착공 임박 구역”으로 판단하면 최신 계획과 실제 사업 단계를 잘못 이해할 수 있습니다.

현재 단계는 관리처분인가 이후입니다

이 사업은 2004년 추진위원회 승인을 시작으로 2017년 조합설립인가, 2023년 사업시행계획인가, 2024년 관리처분계획인가까지 진행됐습니다.

주요 절차는 다음과 같습니다.

시점사업 절차의미
2004년 6월추진위원회 승인사업 추진 조직 구성
2008년 1월재정비촉진구역 지정사업구역 법적 확정
2017년 3월조합설립인가조합 사업 추진 단계
2022년 6월시공사 선정롯데건설·현대건설 컨소시엄
2023년 2월사업시행계획인가건축·사업계획 인가
2024년 4월관리처분계획인가조합원 권리배분과 사업비 계획 승인
2025년 9월정비사업 통합심의건축·경관·교통·공원계획 변경 반영
2026년 2월촉진계획 변경 고시3,488세대 공급계획 반영
2026년 4월사업시행계획 변경인가변경된 설계와 사업계획 인가
2026년 6~7월평형 변경·해체 관련 업무조합원 조정과 착공 전 절차 진행

동대문구가 공개한 공식 사업 페이지에는 2023년 2월 사업시행계획인가와 2024년 4월 관리처분계획인가가 표시돼 있습니다. 서울시 정비사업 정보몽땅도 2026년 7월 기준 사업 단계를 관리처분인가로 분류하고 있습니다.

따라서 사업 단계가 다시 사업시행인가 이전으로 되돌아간 것은 아닙니다. 관리처분인가 이후 변경된 설계에 맞춰 사업시행계획을 다시 인가받은 것입니다.

3,720세대와 3,488세대가 다른 이유

이문4재정비촉진구역을 검색하면 3,720세대와 3,488세대가 함께 나옵니다.

3,720세대는 2022년 롯데건설·현대건설 컨소시엄이 시공사로 선정될 당시 적용된 계획입니다. 당시에는 지하 5층~지상 40층, 20개 동, 3,720세대로 발표됐습니다.

이후 서울시 통합심의와 재정비촉진계획 변경 과정에서 건축계획과 임대주택 구성이 조정됐습니다.

구분과거 계획최신 계획
총세대수3,720세대3,488세대
세대수 차이232세대 감소
최고 층수40층43층
임대주택자료별 수치 혼재710세대
기준2022년 시공사 선정 당시2026년 2월 서울시 고시

서울시의 2026년 2월 26일 고시는 총 3,488세대 가운데 분양주택 2,778세대, 임대주택 710세대를 계획하고 있습니다. 공식 변경 사유는 구역 편입과 측량면적 반영, 통합심의 반영, 임대주택 평형 조정 등입니다.

따라서 블로그 글, 매물 설명서, 중개업소 자료에 3,720세대라고 적혀 있다면 자료 작성 시점을 확인해야 합니다.

최신 공급계획과 단지 규모

최신 재정비촉진계획상 구역면적은 149,561.2㎡입니다.

주택 공급계획은 다음과 같습니다.

전용면적 구분세대수비중
전용 60㎡ 이하2,132세대61.1%
전용 60~85㎡987세대28.3%
전용 85㎡ 초과369세대10.6%
합계3,488세대100%

전체의 약 61%가 전용 60㎡ 이하로 계획돼 있어 중소형 중심의 공급 구조입니다.

공동주택용지는 구역별로 최고 43층·140m 이하, 36층·120m 이하, 20층·80m 이하로 높이가 차등 적용됩니다. 학교 및 병설유치원 부지는 9,781.6㎡로 계획돼 있습니다.

2025년 통합심의 당시에는 지하 5층, 지상 최고 43층, 20개 동으로 발표됐습니다. 공공보행통로와 생활가로, 지역문화센터와 지역공동체센터 등 개방형 커뮤니티시설도 계획에 포함됐습니다.

다만 단지 배치와 세부 평면은 착공 전 변경 절차나 조합 의사결정에 따라 일부 달라질 수 있습니다.

사업시행계획 변경인가가 중요한 이유

사업시행계획은 건물 규모, 배치, 기반시설과 사업비 구조의 기초가 됩니다.

이 사업지는 관리처분계획인가 이후 통합심의를 거치면서 세대수, 임대주택 구성, 건축 높이와 토지이용계획이 변경됐습니다. 이에 따라 동대문구는 2026년 4월 9일 변경된 사업시행계획을 인가했습니다.

문제는 변경된 사업계획이 조합원의 기존 배정이나 추정분담금에 영향을 줄 수 있다는 점입니다.

다음 항목이 달라질 가능성을 확인해야 합니다.

  • 신청할 수 있는 평형
  • 동·호수 배정 기준
  • 조합원 분양가
  • 종전자산 대비 권리가액
  • 추가분담금
  • 임대주택과 일반분양 물량
  • 공사비와 금융비
  • 이주·철거 및 착공 일정

2026년 6월 조합이 평형 변경 신청 접수를 위한 인력을 모집한 사실도 확인됩니다. 이는 변경된 계획에 맞춰 조합원 평형 선택을 조정하는 과정으로 볼 수 있습니다.

변경된 내용이 기존 관리처분계획의 권리배분과 사업비에 영향을 주는 범위라면 관리처분계획 변경 절차가 뒤따를 수 있습니다. 다만 2026년 7월 공개 공식자료에서는 최종 관리처분계획 변경인가 완료 여부가 명확하게 확인되지 않았습니다.

지금 매수할 때 조합원 지위 승계 위험

이문4재정비촉진구역은 사업 초기 구역이 아닙니다.

이미 관리처분계획인가를 받은 상태이므로 새로 매수하려는 사람에게는 가격보다 조합원 지위 승계 가능 여부가 중요합니다.

2025년 10월 15일 대책 이후 서울 전역이 투기과열지구로 확대됐습니다. 투기과열지구 내 재개발사업은 관리처분계획인가 후 토지나 건축물을 양수한 사람이 조합원이 될 수 없도록 제한하는 규정이 적용될 수 있습니다. 장기 보유·거주 1세대 1주택자 등 법정 예외가 있지만 예외 요건을 충족하는지는 개별적으로 확인해야 합니다.

확인 항목매수 전 판단
매도인의 조합원 자격조합원 명부와 조합 확인서로 확인
지위 양도 제한투기과열지구 지정일과 계약일 확인
법정 예외보유기간·거주기간·주택 수 등 증빙
분양신청 여부기존 신청 평형과 변경 신청 내용 확인
현금청산 여부관리처분계획과 수용재결 자료 확인
권리 승계구청과 조합에 서면 확인
토지거래허가지번과 건축물 유형별 별도 확인

중개업소나 매도인이 입주권 승계가 가능하다고 말하더라도 구두 설명만 믿어서는 안 됩니다.

계약서 특약은 매도인의 책임이나 계약 해제 조건을 정할 수는 있지만, 법령상 조합원 자격을 새로 만들어 주지는 못합니다.

계약 전에 최소한 다음 질문에 대한 서면 답변을 받아야 합니다.

  1. 매수인이 조합원 지위를 승계할 수 있는가
  2. 매도인이 법정 양도 예외에 해당하는가
  3. 매수인 명의로 조합원 명부 변경이 가능한가
  4. 승계가 안 될 경우 현금청산 대상이 되는가
  5. 기존 분양신청과 평형 변경 신청이 승계되는가

추가분담금은 아직 특정 금액으로 단정하기 어렵습니다

재개발 추가분담금은 단순히 매수가와 신축 아파트 가격의 차이로 계산하지 않습니다.

기본 구조는 다음과 같습니다.

예상 추가분담금 = 조합원 분양가 − 권리가액 + 기타 정산금

권리가액 = 종전자산평가액 × 비례율

추가분담금을 결정하는 변수는 다음과 같습니다.

변수분담금에 미치는 영향
종전자산평가액낮게 평가될수록 부담 증가 가능
비례율낮아질수록 권리가액 감소
공사비인상되면 조합원 부담 증가 가능
금융비사업 지연과 금리 상승 시 증가
일반분양 물량감소하면 사업수입 감소 가능
일반분양가높아지면 사업수입 증가 가능
임대주택·기부채납사업비와 수익구조에 영향
신청 평형큰 평형을 선택할수록 분담금 증가 가능
사업기간길어질수록 금융비와 운영비 증가

2022년 시공사 선정 당시 총공사비는 9,528억원으로 발표됐지만, 이는 과거 3,720세대 설계 기준의 수치입니다. 2026년 2월 조합은 공사비 적정성 검토와 원가절감 협력업체 선정 절차를 진행했습니다. 따라서 2022년 공사비를 현재 최종 공사비로 간주해서는 안 됩니다.

조합원 분양가와 추가분담금은 변경된 사업계획, 최신 공사비 계약과 관리처분계획 변경 자료를 함께 확인해야 합니다.

장기 보유비용 계산 사례

다음은 실제 매물 가격이 아닌 장기 보유 위험을 설명하기 위한 가상 사례입니다.

  • 매수가 또는 권리 거래금액: 12억원
  • 대출금: 4억원
  • 대출금리: 연 4.5%
  • 가정한 추가분담금: 3억원
  • 원금 상환, 취득세, 중개보수, 보유세 제외
보유기간단순 누적 이자매수가+가정 분담금+이자
5년9,000만원15억9,000만원
8년1억4,400만원16억4,400만원

초기 자기자금은 8억원이지만, 실제로는 취득세와 중개보수, 임차보증금 정산, 이주비 조건, 추가분담금 납부 일정까지 고려해야 합니다.

착공이나 입주가 예상보다 3년 늦어지면 대출이자만 5,400만원이 추가될 수 있습니다.

따라서 예상 신축 가격이 높아질 가능성만 계산하지 말고, 지연 기간 동안 발생하는 이자와 기회비용을 함께 봐야 합니다.

입지 장점과 착공 전 위험

이문4재정비촉진구역은 신이문역과 외대앞역 사이에 위치합니다.

중랑천과 가깝고 한국외국어대학교, 경희대학교 등 대학 생활권과 연결된다는 점도 장점입니다. 주변 이문1구역과 휘경3구역 등 신축 단지가 들어서면서 이문·휘경 생활권 전체의 주거환경이 개선되는 흐름도 기대할 수 있습니다.

반면 착공 전에는 다음 위험을 함께 봐야 합니다.

  • 사업시행계획 변경에 따른 추가 조정
  • 조합원 평형 변경과 권리배분 갈등
  • 관리처분계획 변경 절차 가능성
  • 공사비 재협상
  • 교육환경·도로·지하차도 협의
  • 미이주자와 보상·수용재결
  • 해체공사 안전심의
  • 착공신고 지연

정비사업 정보몽땅에는 2026년 7월 교육환경 개선 대책, 지하차도 신설공사, 구조안전 심의, 해체공사 관련 자료가 공개돼 있습니다. 이는 착공을 위한 세부 협의가 계속되고 있다는 의미이지만, 동시에 착공 전 해결해야 할 기반시설과 안전 절차가 남아 있다는 의미이기도 합니다.

2025년 통합심의 당시에는 2027년 상반기 착공이 목표로 제시됐습니다. 그러나 이는 목표 일정이며, 실제 착공은 이주 완료, 해체심의, 공사비 계약과 착공신고 여부를 확인해야 합니다.

실거주·투자·매도 목적별 판단

목적판단
기존 조합원평형 변경, 추정분담금, 이주비와 납부 일정을 우선 확인
신규 매수조합원 지위 승계가 서면으로 확인되는 경우에만 검토
실거주 목적단기간 입주를 전제로 하기 어려우므로 별도 거주계획 필요
장기 투자공사비·금융비와 5년 이상 자금 묶임을 감당할 수 있는지 확인
단기 매도지위 양도 제한과 거래 제약 때문에 적합성이 낮을 수 있음
현금 여력이 부족한 조합원추가분담금과 이주비 대출 축소 위험을 보수적으로 점검

기존 조합원에게는 사업 규모와 신축 기대가 장점이 될 수 있습니다. 다만 평형 변경과 공사비 조정이 실제 분담금으로 연결되는지 확인해야 합니다.

신규 매수자는 가장 보수적으로 접근해야 합니다. 관리처분인가를 받은 재개발 물건을 매수하면서 조합원 지위를 얻지 못하면 신축 아파트를 받지 못하거나 현금청산 문제가 발생할 수 있습니다.

계약 전 반드시 확인할 서류

확인 서류확인 목적확인 기관
등기사항전부증명서소유자·근저당·가압류 확인등기소
토지대장·지적도사업구역 편입과 지분 확인정부24·구청
건축물대장위반건축물과 실제 용도 확인정부24·구청
조합원 명부 확인서매도인의 조합원 자격 확인조합
관리처분계획서분양대상·권리가액·배정 확인조합·동대문구
사업시행계획 변경인가서최신 설계와 공급계획 확인동대문구
평형 변경 신청서최신 신청 평형 확인조합
추정분담금 통지서예상 추가 납부액 확인조합
이주비 대출 약정승계와 상환 조건 확인조합·금융기관
지위 양도 가능 확인매수인의 조합원 승계 여부조합·동대문구
수용재결·현금청산 자료권리 소멸 위험 확인조합·구청

동대문구 주거정비과와 조합에 같은 질문을 각각 보내 답변을 비교하는 것이 안전합니다.

조합 연락처는 02-2246-2595, 동대문구 주거정비과 담당 연락처는 사업시행계획 변경인가 공고 기준 02-2127-4578입니다.

최종 판단

이문4재정비촉진구역은 조합설립이나 사업시행인가를 기다리는 초기 사업지가 아닙니다.

관리처분계획인가까지 완료됐고, 최신 설계를 반영한 사업시행계획 변경인가도 2026년 4월 완료됐습니다. 2026년 6~7월에는 평형 변경과 해체 관련 절차도 확인됩니다.

다만 최신 계획은 3,720세대가 아니라 3,488세대이며, 관리처분인가 이후 계획 변경으로 인해 조합원 평형 배정, 추가분담금, 공사비와 일정이 다시 조정될 가능성을 확인해야 합니다.

기존 조합원은 변경된 분담금과 납부 일정을 중심으로 판단해야 합니다.

신규 매수자는 가격보다 먼저 조합원 지위 승계 가능 여부를 구청과 조합에 서면으로 확인해야 합니다. 승계 여부가 불명확하다면 해당 매물을 일반적인 재개발 입주권으로 평가해서는 안 됩니다.

사업성이 좋다는 이유만으로 단기간 착공과 입주를 전제하기보다, 2027년 착공 목표가 늦어지는 경우까지 포함해 장기 자금계획을 세우는 것이 필요합니다.

자주 묻는 질문

이문4재정비촉진구역은 현재 어느 단계인가요?

2026년 7월 기준 공식 시스템상 관리처분인가 단계입니다. 이후 사업시행계획 변경인가가 완료됐으며 평형 변경과 해체 관련 절차가 진행되고 있습니다.

3,720세대가 들어서는 것 아닌가요?

3,720세대는 과거 계획입니다. 2026년 2월 26일 서울시 고시 기준 최신 계획은 3,488세대입니다.

관리처분인가 후 사업시행계획을 변경할 수 있나요?

설계, 세대수, 기반시설 등이 변경되면 관리처분인가 이후에도 사업시행계획 변경인가가 진행될 수 있습니다. 변경 내용이 조합원 권리배분과 사업비에 영향을 주면 관리처분계획 변경 절차가 추가될 수 있습니다.

지금 매수하면 입주권을 받을 수 있나요?

단정할 수 없습니다. 서울 전역 투기과열지구 지정과 관리처분인가 이후 조합원 지위 양도 제한을 확인해야 합니다. 매도인이 법정 예외에 해당하는지와 매수인 명의로 조합원 명부 변경이 가능한지를 서면으로 확인해야 합니다.

추가분담금은 얼마인가요?

최신 공식 확정액을 일괄적으로 제시하기 어렵습니다. 종전자산평가액, 신청 평형, 비례율, 공사비와 금융비에 따라 조합원별로 달라질 수 있습니다.

철거가 시작됐나요?

해체공사 관련 자료와 구조안전 심의 자료는 확인됩니다. 다만 전체 철거율이나 철거 완료 시점은 공식 공개 수치로 확인되지 않으므로 조합에 별도로 확인해야 합니다.

언제 착공하고 입주하나요?

2025년 통합심의 당시 2027년 상반기 착공 목표가 제시됐습니다. 그러나 공식 착공신고와 입주 일정은 확정 자료를 확인해야 하며 사업 진행에 따라 변경될 수 있습니다.

※ 이 글은 서울시·동대문구·정비사업 정보몽땅 공개자료를 기준으로 작성했습니다. 개별 물건의 조합원 자격, 분양대상 여부, 세금과 대출은 소유관계와 계약 시점에 따라 달라질 수 있습니다.
